Зима близко
Глава Чувашии Михаил Игнатьев поставил задачу обеспечить готовность подачи тепла к 1 октября.
Глава Чувашии Михаил Игнатьев поставил задачу обеспечить готовность подачи тепла к 1 октября.
Отопительный сезон в Чувашии может начаться уже в сентябре: синоптики прогнозируют заморозки в двадцатых числах месяца. Подготовка к подаче тепла в дома жителей республики выходит на финальную стадию. В понедельник, 16 сентября, руководство республики обсудило работу коммунальщиков в этом направлении.
Почти готовы
Министр строительства Чувашии Алексей Грищенко выступил с подробным докладом перед Главой республики Михаилом Игнатьевым и правительством региона. По данным министерства, готовность объектов коммунального хозяйства к отопительному сезону — 98%.
На территории республики действуют 972 котельные, отапливающие жилищный фонд и социальные объекты. На сегодня плановые технические мероприятия выполнены на 943 из них.
Плановые технические мероприятия по подготовке электрических сетей и трансформаторных подстанций в Чувашии также выполнены на 98%. Хуже всего с этим в Алатыре (77%) и Чебоксарах (90%).
За тот сезон не расплатились
Министр затронул и вопрос долгов, накопленных организациями и населением. По его словам, с момента окончания отопительного периода 2018/19 годов просроченная задолженность организаций ЖКХ за потребленные энергоресурсы сократилась на 9,2% и на 12 сентября составила 3,8 млрд рублей.
Задолженность за электрическую энергию уменьшилась на 7,2%, природный газ — на 9,1%, тепловую энергию — на 10,1%.
Алексей Грищенко обратил особое внимание на то, что более 1,3 млрд рублей в общей сумме задолженности приходится на обанкротившиеся “Коммунальные технологии”.

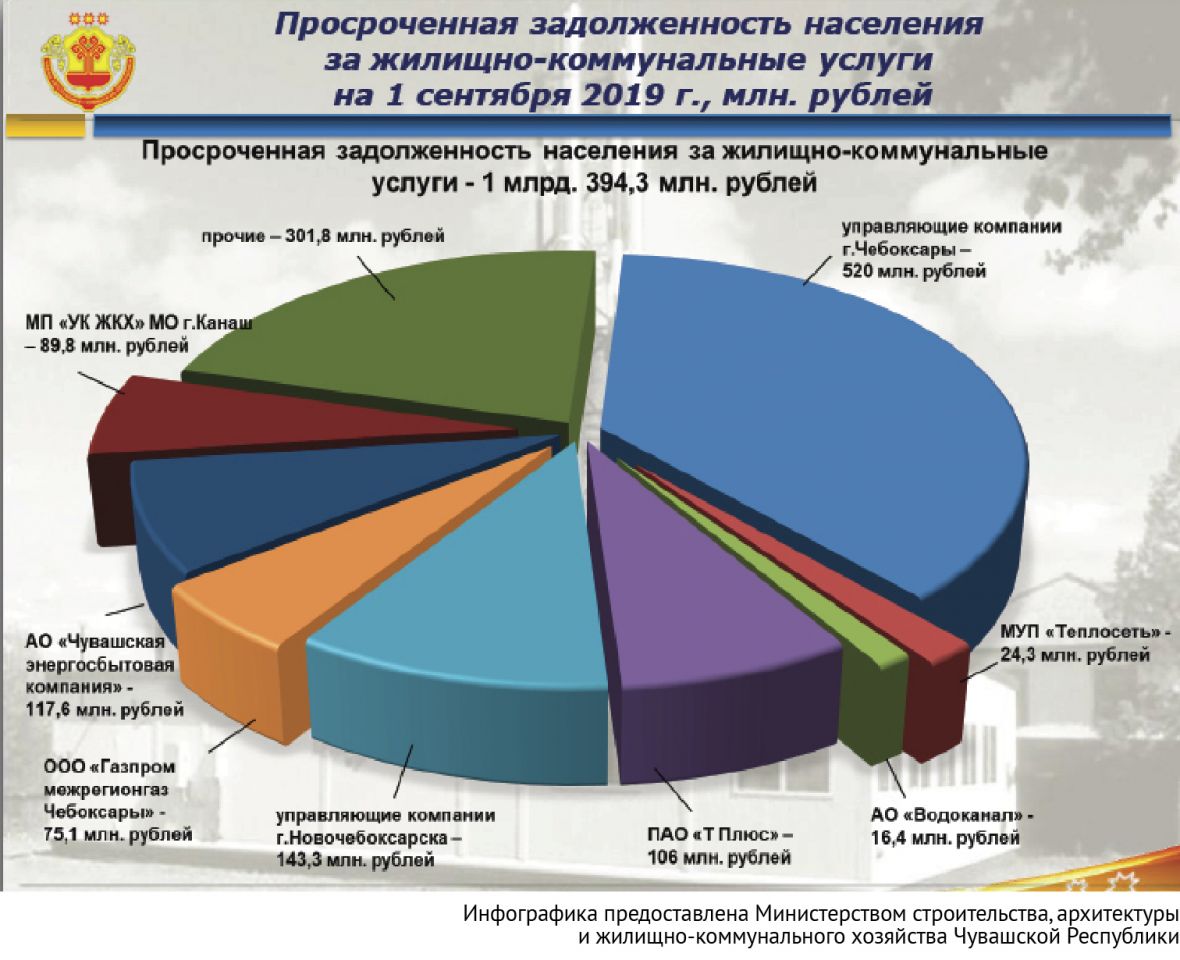

Просроченная задолженность населения за ЖКУ по-прежнему вызывает опасения. На 1 сентября 2019 года она составила более 1,394 млрд рублей.
Не замерзнем
Возвращаясь к теме подготовки к отопительному сезону — 2019/20, Алексей Грищенко подчеркнул, что полностью завершена подготовка объектов коммунальной инфраструктуры в 12 муниципальных образованиях: Аликовском, Батыревском, Вурнарском, Ибресинском, Комсомольском, Красноармейском, Моргаушском, Порецком, Урмарском, Шемуршинском, Ядринском, Яльчикском районах. Наиболее низкий процент подготовки объектов сложился в Красночетайском районе и Алатыре.
Продолжается и подготовка многоквартирных домов к отопительному сезону. 21 муниципальное образование уже завершило эту работу, пять еще в процессе. Это Красночетайский, Марпосадский районы, города Канаш, Новочебоксарск, Чебоксары. В целом по республике паспорта готовности оформлены на 89%.
Последние новости
Заседание прокуратуры Чувашской Республики по вопросам здравоохранения
Обсуждение состояния законности и надзора в сфере медицинского обслуживания.
Уфа готовится к первому снегу
Городские службы начали обработку дорог для предотвращения гололеда.
Уфа готовится к зиме: обработка дорог началась
Местные власти принимают меры для обеспечения безопасности на дорогах.
Преобразователь частоты
Все преобразователи проходят контроль и имеют сертификаты с гарантией
